项目直击|交工验收顺利完成,湖北路桥远安县磷矿专用路项目正式通车

发布时间:2026-07-17 浏览次数: 作者:伍鹏 李雪 文章来源:公路公司

716,由湖北路桥承建的远安县嫘祖至广坪段磷矿运输专用公路项目(以下简称“远安县磷矿专用路项目”)顺利通过交工验收,项目正式通车

该项目全长3.585公里,起于嫘祖镇南侧已建成的盘棚一级公路终点,经苟家垭、广家河,止于远安县磷矿交易华体电子电竞官网(科技)股份有限公司。道路采用双向两车道二级公路标准建设,设计时速60公里,路基宽12米,专为满足重型矿运车辆长期、安全、高效通行而设计。

本次交工验收由远安县交通局县公路华体电子电竞官网(科技)股份有限公司、县交通执法及栖凤路桥等各方组成的专家组,通过现场检查、工程实体检测及内业资料审查的综合评定,一致认定该项目工程质量合格,各项技术指标满足设计及规范要求,同意通过交工验收。

20239月动工以来,项目便面对地形复杂、桥梁比高、涉路施工风险大等重重难关

K1+260~K1+440段挖方路基是项目运梁通道的重要组成部分,但挖至中风化岩层后发现为整板岩层,原机械开挖震动会危及周边房屋,改用静态爆破又因冬季低温导致效率低下。面对这一难题,项目团队研发液压劈裂设备土石方挖除技术,分级优化“钻孔、劈裂、石方外运”方案,通过采用潜孔钻机钻孔,设置胀裂孔间距150-160cm,并采取集中堆放、二次倒运石方的方式开展作业,与传统化学膨胀剂开挖石方相比,施工效率提高了约50m³/天,累计节省工期37天,节约综合费用88.5万。该技术的成功应用,为安全高效打通运梁便道提供了技术支撑,亦为全线T梁架设按期完成提供强有力保障。

项目沿线跨越峡谷,施工难度极大。其中,庵沟1号大桥作为全线控制性工程,最高薄壁空心墩达56米,且位于半径仅260米的左偏圆曲线及-5%的单向横坡上。面对横坡大、纵坡陡、曲线半径小的极限工况,项目部采用“两点起吊+横向微调”法,起吊时通过架桥机横移机构调整梁体轴线与桥梁设计轴线偏差≤10mm,避免梁体与墩身、架桥机发生碰撞,顺利完成了全线115T梁的架设任务,为全线贯通扫清了最大障碍。

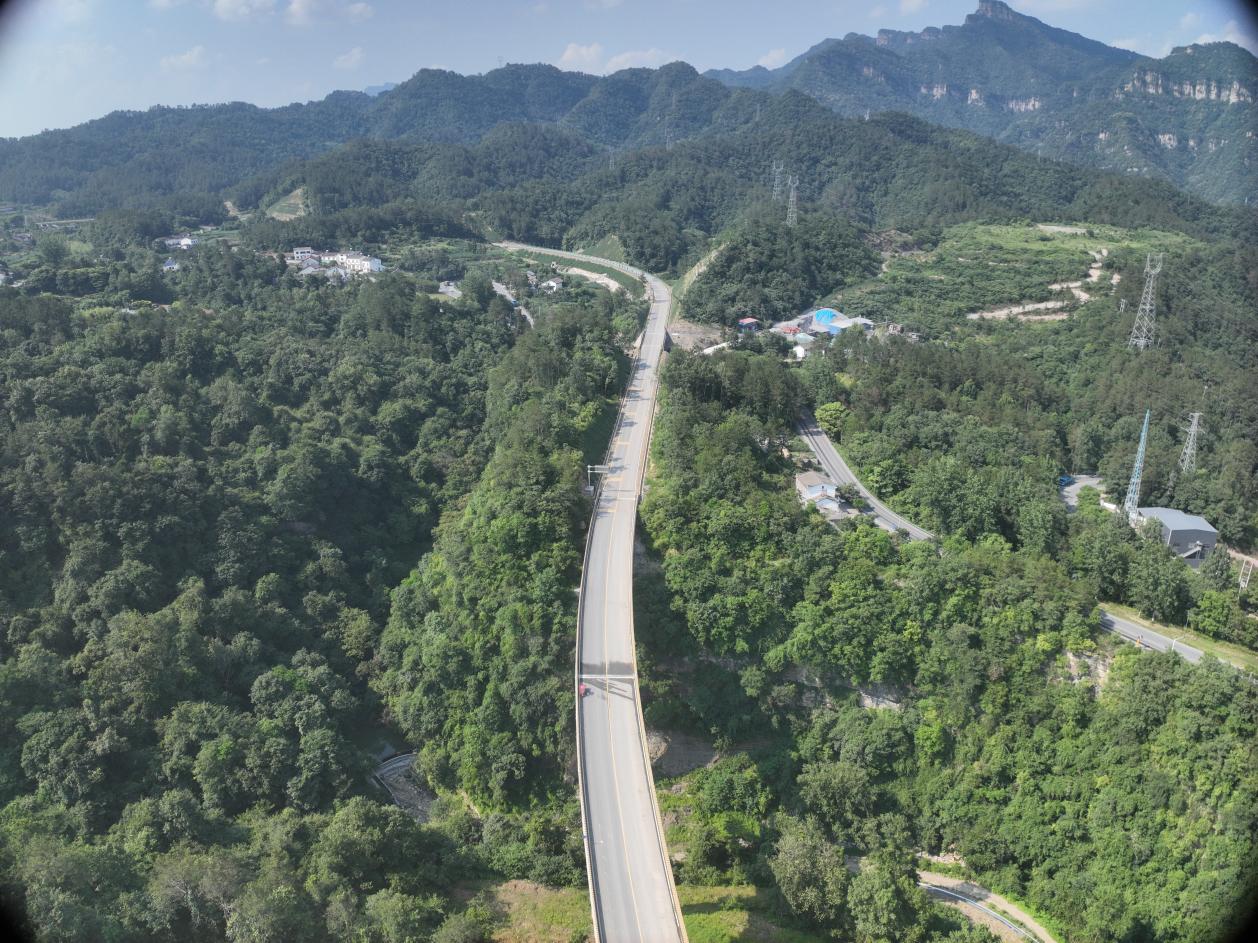

路通业兴,激活发展“新引擎”。随着主体工程的完工及交工验收的通过,这条凝聚着建设者智慧与汗水的“钢铁动脉”已具备通车条件,即将正式对社会车辆及矿运车辆开放,正式服务于远安经济社会高质量发展
